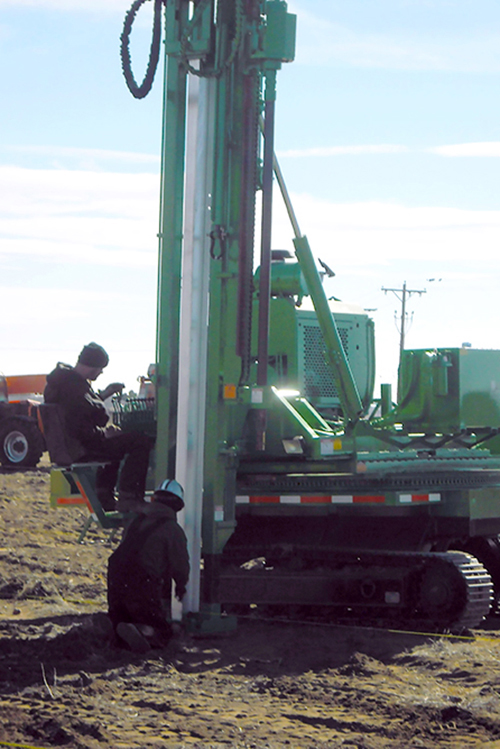

辨别静压桩和螺旋地桩之间的收支平衡

EPC和开发商一致认为:管理风险是任何项目成功的基石。

无论是组件供应、安装变量还是劳动力短缺,意外都会破坏施工进度表和预算,侵蚀利润并威胁光伏盈利能力。

以我们称之为“Enlightened Power”的虚构 EPC 为例。这位综合公用事业领导者以引导资产所有者做出正确决策以获得最大的财务回报而自豪。但是很少有可能预先准备好所有电站的详细信息。仅靠公用事业太阳能项目经验和成功的业绩记录并不能消除所有问题。

中和基础风险,才能保证太阳能电站的成功

相反,Enlightened Power 制定了一个从一开始就尽可能消除风险的项目计划。一种使用像 筛选表这样的智能项目可行性软件的方法来快速建模配置、优化组件选择并运行项目 IRR 场景,从而从一开始就最大化回报。

评估土地问题以确定正确的基础选择也很重要。但开发商和 EPC 经常在选择支架合作伙伴之前选择地基、支架基础,有时甚至在完成所需的广泛岩土评估之前。

中和基础风险,才能保证太阳能电站的成功

Terrasmart 独特集成使执行更加顺畅

为了帮助 Enlightened Power 应对基础风险/回报,Terrasmart 专家结合他们的工程和光伏建设专业知识来评估不同条件下的选项。Terrasmart 汇集了 600 名太阳能专家,他们为 4,600 个项目提供了超过 19GW 的总装机容量。凭借其四个传统业务中的两个——RBI Solar 和 TerraSmart——拥有丰富的螺旋地桩和静压桩经验,我们的地基专家就桩系统和螺旋地桩之间的成本效益提供建议。

中和基础风险,才能保证太阳能电站的成功

新的 Terrasmart 独特地集成到一个单一的光伏支架和 eBOS 合作伙伴中,提供了对桩和螺旋地桩固有的成本和优势的客观视角。

螺旋地桩:

  • 需要更高的前期材料和施工成本
  • 消除所有的无法安装风险
  • 尽量减少土地分级并削减其他民事费用
  • 可与专为灵活土地使用而设计的适应性光伏支架配对
  • 从不可靠的站点提供可靠的回报

静压桩系统:

  • 具有成本效益的光伏标准选项
  • 从材料和结构的角度快速可靠地部署
  • 在崎岖或倾斜的地形或不可预测的条件下可能导致不可行

中和基础风险,才能保证太阳能电站的成功

寻找规避不可行的路径

Enlightened Power 在选择光伏基金会时考虑的一个主要风险是土地无法安装。当桩没有在 30 秒内前进 12 英寸或安装时间超过 5 分钟时,就会无法安装。无法安装需要额外的时间、资源和材料来缓解、削减预算和延迟项目进度。

螺旋地桩的初始价格比桩系统高26%。但螺旋地桩可以更快地部署,每天安装的数量比桩多 40%。一个关键的好处:螺旋地桩不需要去补救无法安装的情况。

如果将无法安装成本考虑在内,对于标准的钻孔安装,在最初的每单位安装价格 68 美元的基础上,补救措施增加了每个基础 250 美元。无法安装还需要更多的部署时间,每天 50 个单位。允许“切割和钻孔”修复的方案增加了每桩 75 美元和每天 100 个基础的时间表。

中和基础风险,才能保证太阳能电站的成功

现实世界的例子为明智的基础选择提供参考

在最近一次帮助 Enlightened Power 制定正确计划的练习中,Terrasmart 的工程师比较了两个 10 MW的站点,以更好地了解无法安装的成本和进度影响。一个场地具有有限的斜坡和松软的土壤,而另一个场地则呈现出更加崎岖、多岩石的轮廓,具有较高的无法安装风险。对于这两个站点,他们比较了使用桩或螺旋地桩的组件材料成本、安装成本和时间。然后,他们评估了在 50% 无法安装率的场地上修复桩的成本和进度影响。目标是在该环境中确定一个收支平衡点,高于该点螺旋地桩将提供更好的结果。

诚然,50% 的无法安装并不是常态。那么问题就变成了:在多大的无法安装率下,螺旋地桩的性能优于静压桩?对成本和进度有何影响?Terrasmart 团队定义了成本和安装时间的收支平衡点,以确定可接受的无法安装率;结果是显着的。

1.无法安装对安装成本的影响

从安装成本的角度来看,29% 的无法安装率使一个站点成为一个很好的螺旋地桩候选者。超过 400,000 美元的盈亏平衡点(螺旋地桩安装成本)的任何增加都将导致预算超支。

中和基础风险,才能保证太阳能电站的成功

2. 无法安装对日程的影响

无法安装会减慢项目的进度。在这种情况下,假设无法安装率高达 7%,桩和螺旋地桩系统都需要 26 天的安装时间。然而,每增加 15% 的无法安装方阵,就会在时间表中增加一天。

了解每个站点都是不同的,无法安装率 20-30% 的项目需要地质测试和工程专业知识,以确保您为您的项目提供最佳解决方案。



中和基础风险,才能保证太阳能电站的成功

无论场地如何,Terrasmart 都能提供正确的基础

作为真正的成功合作伙伴,Terrasmart 是市场上唯一同时提供螺旋地桩和驱动桩基础的供应商。通过对每个站点的地下剖面进行仔细客观的分析,我们可以将我们的深厚经验应用于各种类型的基础。利用我们的高效解决方案优化所有现场条件下的项目。我们与 EPC 一起致力于最大限度地提高投资回报率,最大限度地降低风险和成本,并确定项目成功的最佳途径。

中和基础风险,才能保证太阳能电站的成功

作者: 小编

联系我们: 邮箱:info@solarbracket.cn 电话:13164959840

为您推荐

发表评论

联系我们

联系我们

13164959840

在线咨询: QQ交谈

邮箱: info@solarbracket.cn

工作时间:周一至周五,9:00-17:30,节假日休息

关注微信
微信扫一扫关注我们

微信扫一扫关注我们

关注微博
返回顶部
