Eco Maru为工业太阳能发电站/低压互联系统安装了72KW(48 + 24)。
我将解释施工程序。
首先,我们从基础框架的装卸和通过电锤安装桩(基础桩)和除草(杂草控制)座位的安装进行
卸载打桩材料和单管管道
由4t UNIC卸载单管的工作。它将开始。
我决定在框架的基础上使用一个称为桩的管道管桩。
φ48.6mm计划在L = 1.5 m的情况下驱动1.2 m的桩。共156个
刷子桩位置工作

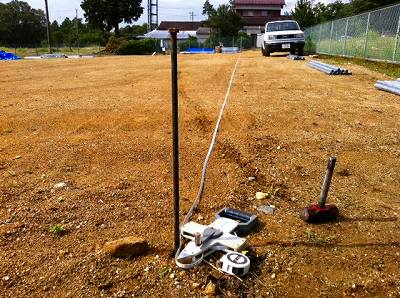

首先,我们将首先标出放样位置。定位桩的四个角准确放置。
打桩作业

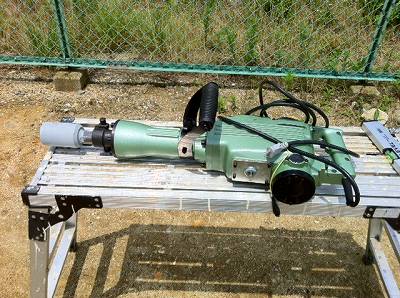

我将投下我制作墨水的四个角落的股份。我用电锤打桩。在尖端有
一个锤帽,用于朋克圈的锤击印章。
在刺穿四个角桩后,将单个管道更换为标尺,并将其倾斜并堆放桩。
我用电锤击打。铸件是这样的。对不起,侧身。

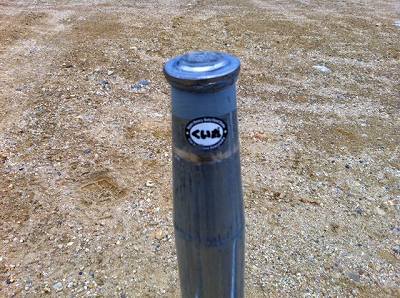

苍白圆圈的桩头的照片。距离顶部10厘米是锥形的。
除草剂(除草剂)表的安装
杂草除草剂(除草剂)座位作为在工业用光伏发电的维修中最难的杂草控制对策被设置了。
这次我们在美国使用了杜邦公司的Xaven 240 BB。虽然这是相当昂贵的,因为这片土地给了相当
强大的草,我认为它会用便宜的草突破板材,所以我采用了Zaver 240 BB。

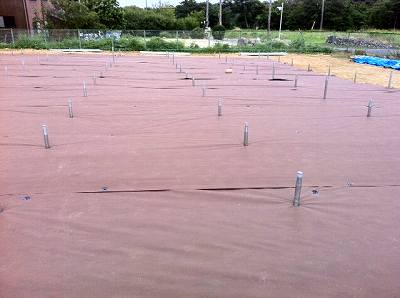

那些宽度为2米10 10匝的那些被传播。如果你认为除草会更容易,这是很便宜的。

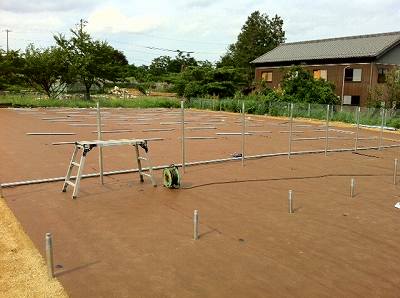

由于设置面板和铺设除草片是一项非常困难的任务,因此请务必先安装除草片
。关于除草,有各种方法,但
我认为从成本和价格的平衡安装除草板是最好的。
关于放样
打桩结束了。把桩堆起来是很困难的。
因为如果从开始到在位于桩全功率浇注不能确定,具有手持式锤
和浇注一定程度上浇注自定位于桩(低级击)的锤子和很容易。
如果不使用电锤,也可以在Kakeya(大锤)植入,但如果达数
是好的,但将在电动榔头或挖土机时,很多死去,而不是建设。
光伏发电站的风压负荷计算
这段时间的基本部分采用了一个苍白的圆圈,但我试图计算一次它是否真的没问题。
想法是风击中面板的后部,并且
当施加推动面板的力(拉出力)时。
面板接收的
风压载荷计算公式风压载荷(N)=风接收面积×0.6×设计标准风速^ 2×环境系数×应用系数×风力系数
根据该计算公式,计算施加到四个面板的风压载荷。
风荷载(N)=风接收面积6.4 m 2×0.6×风速34 ^ 2×环境系数2.64×应用系数1.0×风力系数0.87
= 10196 N = 1040 kgf
在34米/秒的风暴中,我们可以看到大约1吨的力(每件250公斤)将应用于4个面板。这是一种可怕的力量。
所以,如果太阳能电池板可以承受它……
面板的强度为2400 Pa。由于一块板的面积为1.6平方米,一块板
的强度为3840N = 392kgf。面板强度392 kg>风压负荷250 kg,面板没有问题。
那么有问题的圈子呢?我将用两个盘子处理四个面板。
施加在桩上的重量=面板重量72千克+平台重量36千克+基重35千克= 143千克
桩的抗拔力(桩圆直径48.6毫米植入长度1.2米)
从堆圆HP的数据,取较低的数据的两个平均值的拉出阻力测试值的
时耐550千克1m处注入然后,由于这次驱动1.2米,它是
660千克的1.2倍。
取桩阻力= 660 kg * 2 = 1320 kg
总负荷=施加在桩上的重量+拉出桩的阻力= 143 + 1320 = 1463千克
附近···
风压载荷1040 kg <1463 kg即可。
粗略地说,预计将施加1吨的力并且抗拉强度将为1.5吨。
计算还可以,目前我松了一口气。
