Swinerton Renewable Energy正在部署来自LONGiand Canadian Solar的超过688,000多个太阳能模块,由NEXTracker单轴跟踪器轻轻摇动,并由Sungrow逆变器在内华达州博尔德市超过1,000英亩的土地上进行管理。该工厂与苹果公司签订了3.115美分/千瓦时的电力购买协议,该协议预计将于2019年7月1日开始,并持续到2044年底。
该设施是Techren家族中五个太阳能项目的更广泛组合的一部分,富有想象力地命名为Techren I,II,III,IV和V.
NV Energy与Apple合作,指定5兆瓦的Techren II工厂成为该公用事业公司的Subscription Solar计划的一部分。该计划允许NV Energy客户订购该州内产生的100千瓦时的太阳能块。
在4月份提交的NV能源综合资源计划摘要(pdf)中,注意到该设施的预计成本为567,165,000美元,通过与苹果公司的销售协议在7/1/19之间以31.15美元/ MWh的价格支出。 2044年12月31日。
NEXTracker的设施案例研究表明正在实施NX Horizon技术,该公司“精心策划”了墨西哥和葡萄牙700多个集装箱组件的交付,平均每周25兆瓦的速度半个月的时间。
NEXTracker的设计还突出了Swinerton Renewable Energy工程团队200多个小时的价值工程和质量评估。该设施可承受115英里/小时(185公里/小时)的风速。
照片由SRE / Brian Doll提供。
Apple是美国领先的企业可再生能源采购商之一,全球100%的清洁能源目标。当被问及清洁能源是否会损害公司的利润时,苹果首席执行官蒂姆库克直言不讳地回答:如果您希望我仅出于投资回报率的原因做事,您应该退出此股票。
然而,虽然可能会建议一心一意的投资者“走出去”,但开发商正在利用这家科技巨头贪得无厌的可再生能源产品提供的机会。

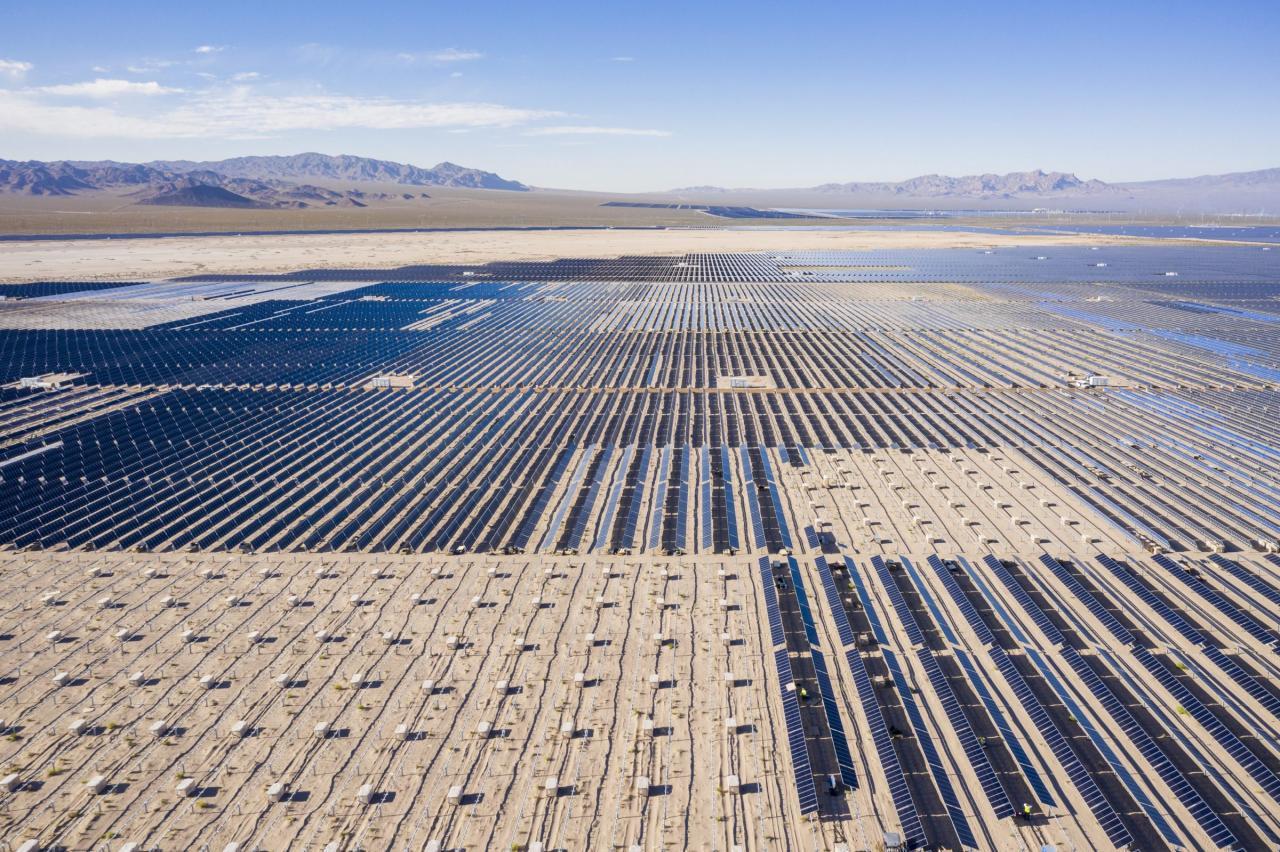

Swinerton可再生能源的部署,从刚刚超过688,000+的太阳能电池组件隆基和阿特斯,由被轻轻摇晃NEXTracker单轴跟踪和管理阳光电源逆变器上的博尔德城,内华达州的刚刚超过1000亩的土地。该工厂与苹果公司签订了3.115美分/千瓦时的电力购买协议,该协议预计将于2019年7月1日开始,并持续到2044年底。
该设施是Techren家族中五个太阳能项目的更广泛组合的一部分,富有想象力地命名为Techren I,II,III,IV和V.位于NV Energy文件的深处(400页以上的第91页和第92页pdf),下面我们首先看到整个集团与当地内华达太阳能一个230千伏变电站的关系:
从同一份文件(下图),我们也可以看到一些Techren II单线图。位于页面右侧的是一个不错的技术核心 – “ *注意:每个收入计的确切MW数量大于设施指定的每个设施的MW数量,以达到所需的MW数量互连点 “ – 提醒我们设计太阳能布局的过程正在发展。正在进行这种演变以满足电网需求与简单的发电需求。Techren II站点将在其单个互连点后面有六条独立的馈线 – 每条线路在32.4和38.5 MWac之间,每个都有16和19个逆变器。
NV Energy与Apple合作,指定5兆瓦的Techren II工厂成为该公用事业公司的Subscription Solar计划的一部分。该计划允许NV Energy客户订购该州内产生的100千瓦时的太阳能块。
在4月份提交的NV能源综合资源计划摘要(pdf)中,注意到该设施的预计成本为567,165,000美元,通过与苹果公司的销售协议在7/1/19之间以31.15美元/ MWh的价格支出。 2044年12月31日。
该工厂的NEXTracker案例研究(pdf)表明正在实施NX Horizon技术,该公司“精心策划”了墨西哥和葡萄牙700多个集装箱组件的交付,平均每周25兆瓦,两个半个月的时间。
NEXTracker的设计还突出了Swinerton Renewable Energy工程团队200多个小时的价值工程和质量评估。该设施可承受115英里/小时(185公里/小时)的风速。
上面我们看到Sungrow太阳能逆变器是从1月的新闻稿中安装的。该设施预计每年发电量为571.9吉瓦时,交流容量系数为32.6%,直流容量系数为26.0%。

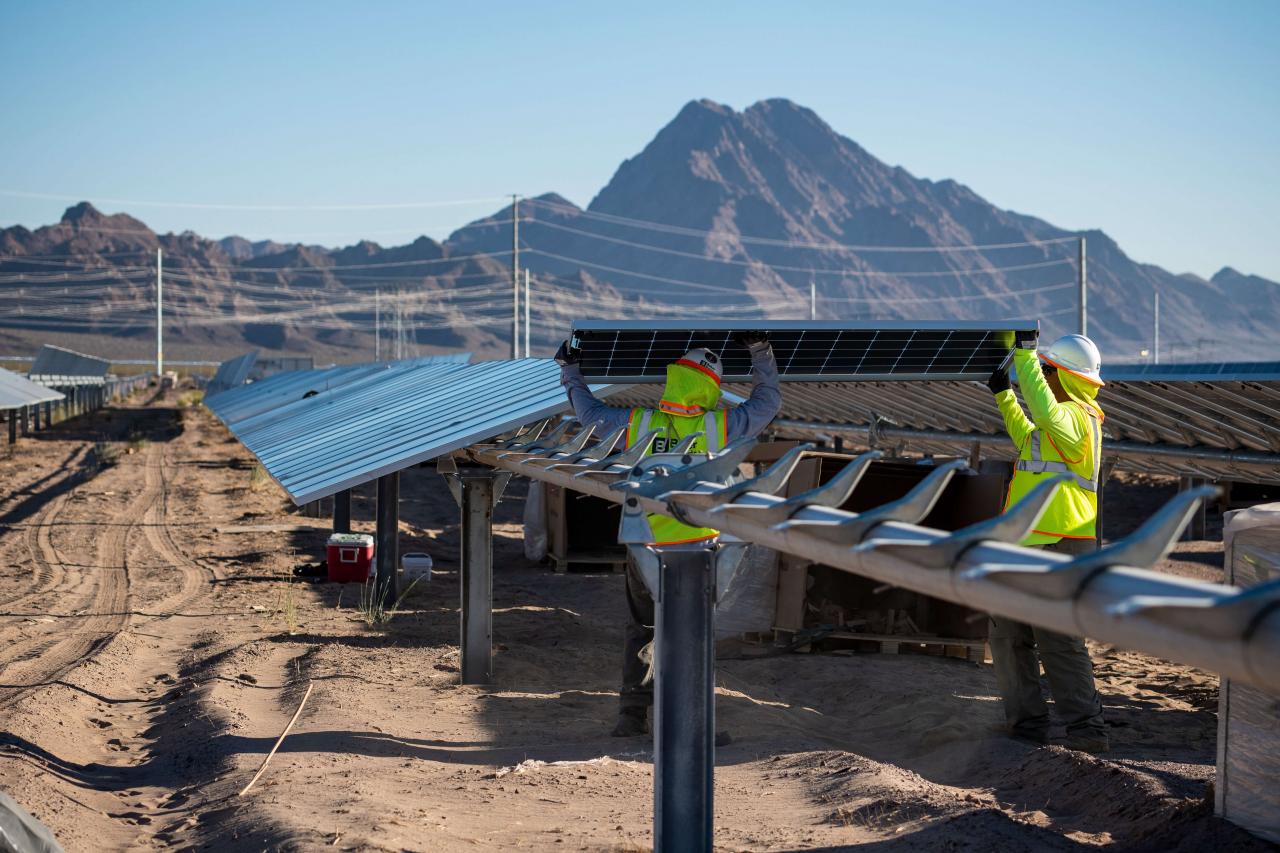

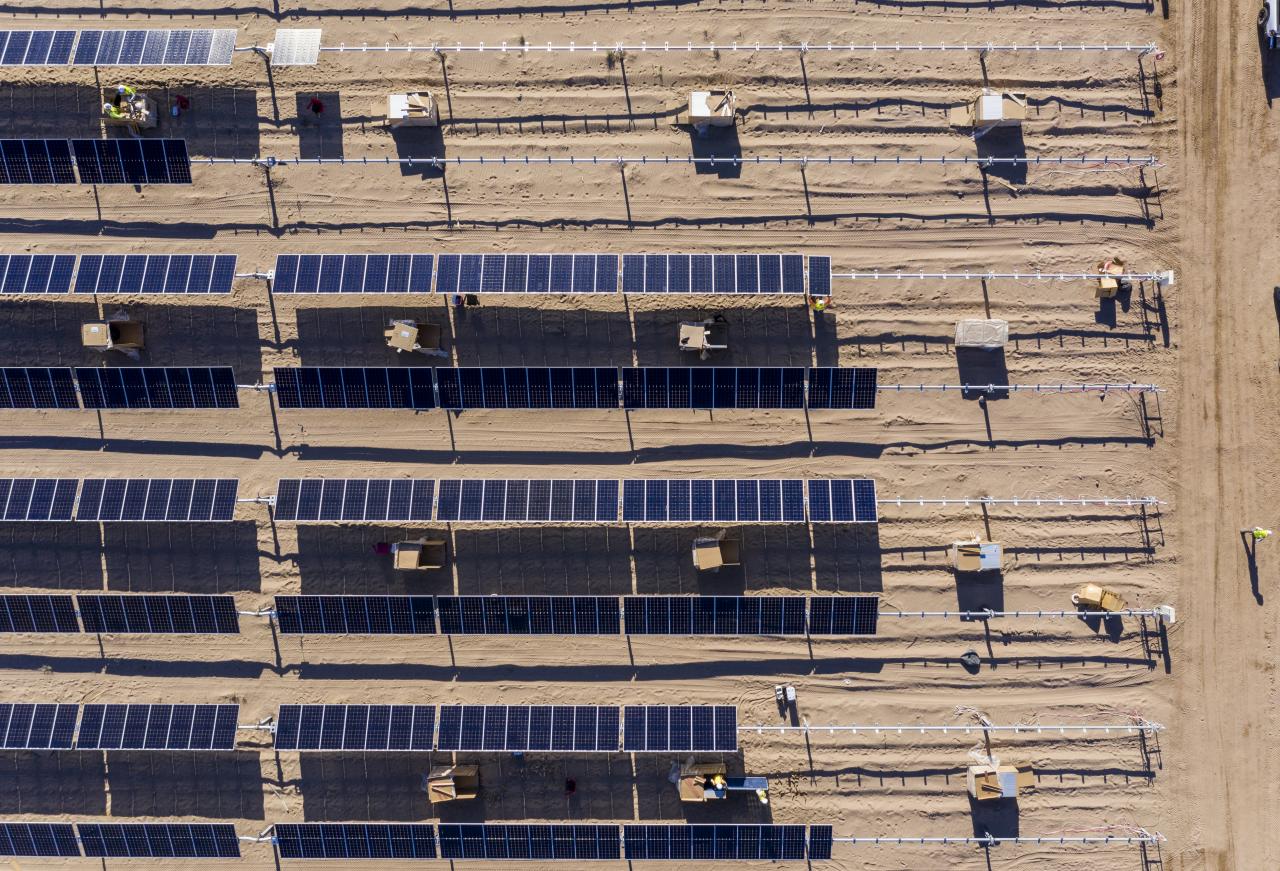

而直接来自Swinerton Renewable Energy的新闻团队以及NEXTracker,则会在三周前安装时拍摄照片。需要注意的一点是太阳能模块如何在整个场地的托盘中布置,模块一次一个地装载到货架上,并且有一个人工都很辛苦(有所需的阴影)打破他们的智能手机)建立这些网站。
